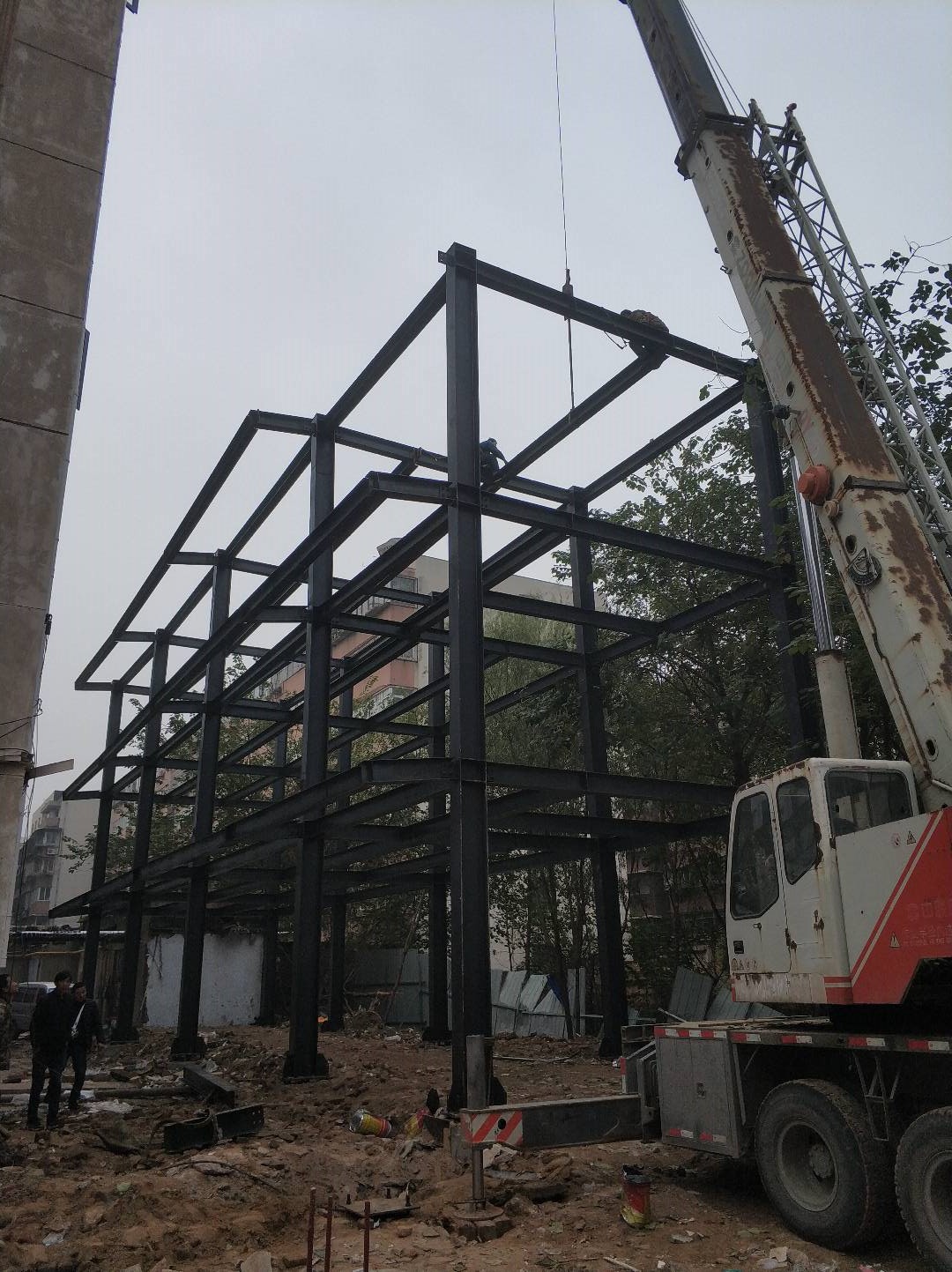

钢结构梁柱的吊装要求
浏览量:73 发布时间:2020.06.221. 柱的吊装分列一次完成, 每根柱吊装就位后, 进行初步校直及固定后方可脱钩。
2. 在安装钢柱时,先依据预埋杆初步就位。就位后,再通过调节柱脚底板与基础面之间的缝隙来调整柱的垂直度。
完成一个单元的柱吊装后, 进行柱的精确校正, 柱的校正方法为, 先精确校正单元的四个角柱, 作为基准柱, 然后再以基准柱为准校正。
3. 基准柱的校正, 采用经纬仪成90°双向校正, 其它柱的校正, 采用拉钢线和吊线坠法校正, 校正时应同时满足定位和垂直的要求。
4. 柱的精确校正, 应注意环境的影响, 最后定位、校正检测应选择在阴天无日照影响的条件下实施。
5. 柱的校正标准为:
垂直度£H/1000轴线位移£5mm 标高偏差£±3mm。
6. 初步校正符合要求后,将钢梁吊装就位形成框架。由于钢梁的安装会引起钢柱的变形和位移,所以钢梁安装完毕后要重新校正钢柱垂直度和标高。重新校正合格后,进行螺栓紧固。
每榀框架安装全部结束后,对柱顶标高、垂直偏差、轴线位移等作好验收记录。然后,再依据本榀框架验收记录提供的数据制定相应的技术措施,进行下一榀框架。
7. 严格按照钢结构施工及验收规范(GB50205-2001)及钢结构工程质钢结构涂装工
7.1涂装工程的施工管理
⑴施工环境:
本防腐系统施工温度要求在10℃~30℃,相对湿度不大于80%,同时在雨、雾、雪和较大量灰尘条件下,禁止在室外施工。
⑵施工准备:
在涂装前,先检查钢材表面处理是否达到防锈等级的要求,是否仍有返锈或重新污染的现象,否则应重新处理,同时除锈后要求在12小时以内即喷底漆。对于不需涂装和禁止涂漆部位,应事先用胶纸带遮盖起来以免涂上漆。涂料开桶前应验证品名、规格、颜色等,是否超过贮存期,否则应复验合格后方可使用;开桶前应进行搅拌,观察有无结块,否则不可使用;搅拌后应测定其粘度,并用配套的稀释剂调整粘度到施工要求规定的范围内,夏天应取规定的下限,冬天则取上限。
⑶施工方法与质量检验:
本防腐系统涂料以喷涂为主,以提高工效并使涂层厚度均匀,表面平整美观。喷涂涂料后应依据设计规定和施工规程进行检查,且应对各项工序逐项检查,哪一道不合格哪一道就应及时修补,最后检查涂层总厚度和外观至合格为止。
质量检验评定标准(GB50221-2001)的要求组织施工。
