当前位置:首页 » 免费信息列表 » 惠州东莞基础加固锚杆静压桩施工方案

惠州东莞基础加固锚杆静压桩施工方案

[查收录]

发布时间:2018-10-24 19:07   浏览量:1513次

  • 类 别 :房屋纠偏扶正  地基基础加固  房屋加固与维修  改造加固
  • 联 系 人:黄生
  • QQ号码:1444786869

158****8885 联系我时,请告知来自加固之家!

详情描述

惠州东莞基础加固锚杆静压桩施工方案,惠州市鸿辉加固工程有限公司



静压锚杆桩施工方案

   锚杆静压桩是通过在基础上埋设锚杆固定压桩反力架,以建筑物所能发挥的自重荷载作为压桩反力,用千斤顶将桩段从基础中预留或开凿的压桩孔内逐段压入土体中,然后将桩与基础联接在一起,从而达到提高地基承载力和控制沉降的目的。它具有施工机械轻便灵活,施工方便,作业面小,可在室内施工并且能耗低无振动、无噪音、无污染等优点,广泛用于新老建筑物的地基加固处理。

一、压桩材料:

    桩采用200×200(长度为2米)预制实心方桩,砼C30;接桩采用电焊机焊接;压桩机架千斤顶(60吨)。

二、压桩程序:

    压桩流程:清理基础顶面覆土——植筋加梁制作压桩孔——安装反力架——吊装段就位、进行压桩、接桩施工——压到设计深度和要求压桩力——封桩、将桩与基础连接——拆除压桩设备,基础土方回填。

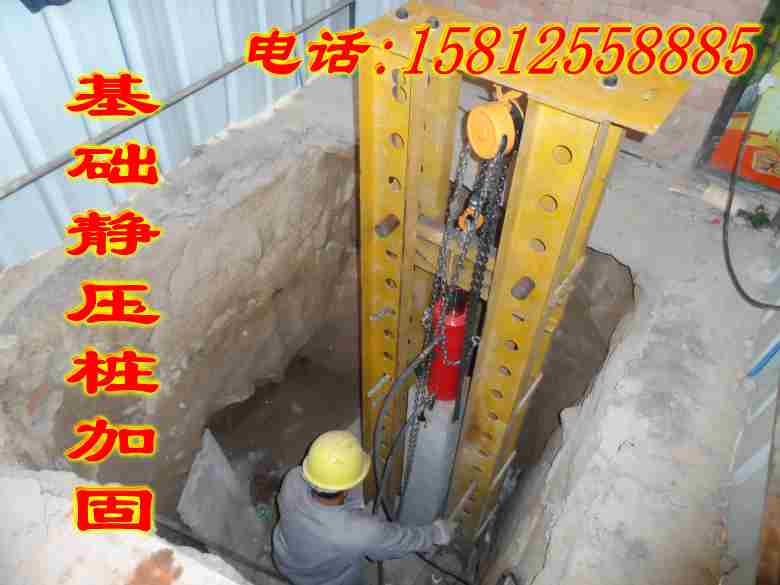

   1、施工前:将承台表面覆土清理干净,使工作面保持清洁。按要求制作压桩孔,压桩孔上口为250×250mm,下口为350×350mm,呈倒锥形。压桩孔周边埋设4根锚杆,锚杆直径25 mm,采用HR45钢,锚杆长度400 mm,锚杆埋置深度为14-16d。安装反力架,反力架安装应牢固,不能松动,并保持垂直;桩吊入压桩孔位置后,亦要保持垂直。压桩时,要使千斤顶与桩段轴线保持垂直,并在一条线上,不得偏压。

   2、压桩:压桩时桩段的垂直偏差不得超过1.0%的桩段长度;压桩施工不得中途停顿,应一次到位,如必须中途停顿,桩尖应停留在软弱土层中,且停歇时间不得超过24小时;达到压桩力要求后必须保持荷载5分钟,若5分钟桩沉降量超过0.1mm,则必须再持荷5分钟,直至桩沉降稳定为止;压桩单位应及时提供桩长、压桩力等施工记录。

   3、接桩:采用电焊焊接。接桩前应将端部表面清理干净,保证上下贴合紧密。上下桩段连接时垂直偏差不得超过1.0%的桩段长度。

   4、截桩:桩顶必须压到设计标高,并使桩头嵌入承台50~100mm;当桩顶未达到设计标高时,外露的桩头应切除,切割桩头前应先用锲块把桩固定,然后用切割机切掉钢板,凿除砼露出钢筋。严禁在桩身处于悬臂状况下随意截桩。

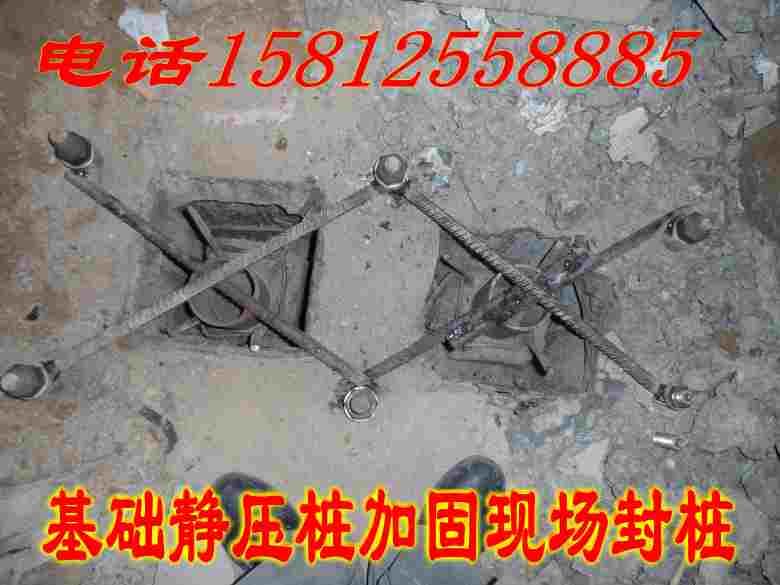

  5、封桩: 封桩前,必须把压桩孔内的杂物清理干净,排出集水,清理孔壁和桩面上的浮浆;桩帽梁采用4根ф16钢筋交叉与锚杆焊接,封孔与桩帽梁封桩材料采用C30混凝土,且与加厚承台砼同时浇注,以加强封口的锚固能力,使桩与承台形成一个整体;封桩工作应对称、均衡进行,同时应加强对结构的沉降观测。封桩砼浇捣后待砼初凝即可进行土方回填。


信息由用户自行发布,采用请谨慎,我们鼓励您当面交易。 加固之家网只为传递信息,我们不做任何双方证明,也不承担任何法律责任。 信息转载,请标明来源于http://www.jiaguhome.com/info-8563.html

免费获取报价与方案

免费获取方案或报价

 客服将在24小时之内与您联系!

免费申请

加固之家在线智能报价
微信扫一扫
关注加固之家
免责声明:本网站部分内容由用户自行上传,如权利人发现存在误传其作品情形,请及时与本站联系。
© 2024 jiaguhome.com 加固之家 保留所有权利
加固之家 版权所有 2024 © 粤ICP备16006909号-1
加固之家提醒您
