在建筑加固行业当中,加固施工的方法有很多,施工的工艺也有很多,对于碳纤维加固施工工艺流程很多人都不是很了解,下面加固之家就给大家介绍一下碳纤维加固施工工艺流程。碳纤维加固需要做好施工准备,根据施工现场和被加固构件混凝土的实际状况对照设计图纸,确定施工方案和施工计划,作好施工前的准备工作。

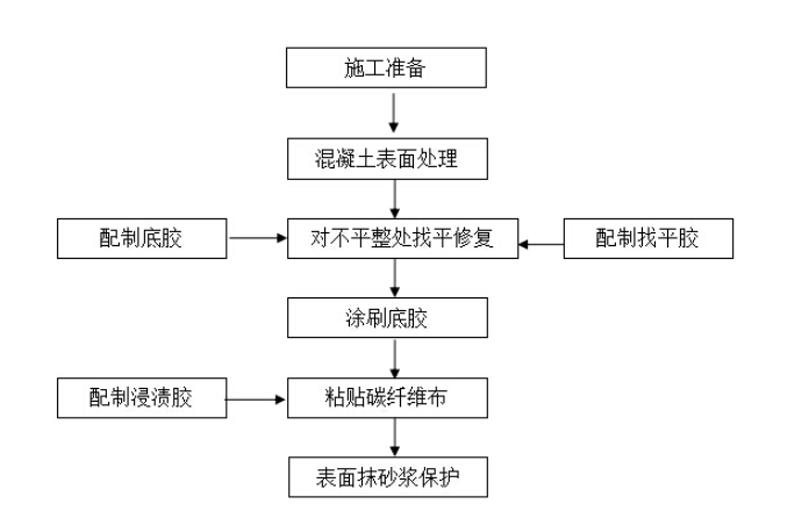

专业碳纤维加固工程施工流程:卸荷→基底处理→涂底胶→找平→张贴→维护
1、加固前应对所加固的构件尽可能卸荷。
2、基底处理。混凝土表层呈现脱落、空鼓、蜂窝、腐蚀等劣化表象的部位应予以凿除,关于较大面积的残次层,在凿除后运用环氧砂浆进行修复。裂缝部位应进行关闭处理。用混凝土角机、砂纸等机具除掉混凝土外表的浮浆、油污等杂质,构件基面的混凝土要打磨平坦,尤其是外表的凸起部位要磨平,转角张贴处要进行倒角处理并打磨成圆弧(R≥30mm)。用吹风机将混凝土外表清理洁净,并坚持枯燥。
3、涂底胶。按主剂∶固化剂=2∶1(或其他份额)将主剂与固化剂先后置于容器中,用弹簧秤计量,电动拌和器均匀拌和,依据现场实践气温决议用量并严格控制运用时刻。通常情况下1h内用完。用滚筒刷将底胶均匀涂刷于混凝土外表,待胶固化后(固化时刻视现场气温而定,以指触枯燥为准)再进行下一工序施工。通常固化时刻为2~3d。
4、找平。混凝土外表洼陷部位运用填平,模板接头号呈现高度差的部位应添补,尽量减小高度差。转角处也应处理成润滑的圆弧,半径不小于30mm。
5、张贴碳纤维布。按规划要求的尺寸及层数裁剪碳纤维布,除非特殊要求,纤维布长度通常应在3m以内。分配、拌和面胶(运用方法与底胶一样),然后均匀涂改于待张贴的部位,在搭接、混凝土角落等部位要多涂刷一些。张贴碳纤维布,在断定所张贴部位无误后剥去离型纸,用特制滚子重复沿纤维方向滚压,去掉气泡,并使胶充沛渗透纤维布。多层张贴应重复上述过程,待纤维布外表指触枯燥方可进行下一层的张贴。在最后一层碳纤维布的外表均匀涂改面胶。纤维布沿纤维方向的搭接长度不得小于100mm,纤维布端部固定用横向纤维布或粘钢固定。
6、维护。加固后的纤维布外表应采纳抹灰或喷防火涂料进行维护。
