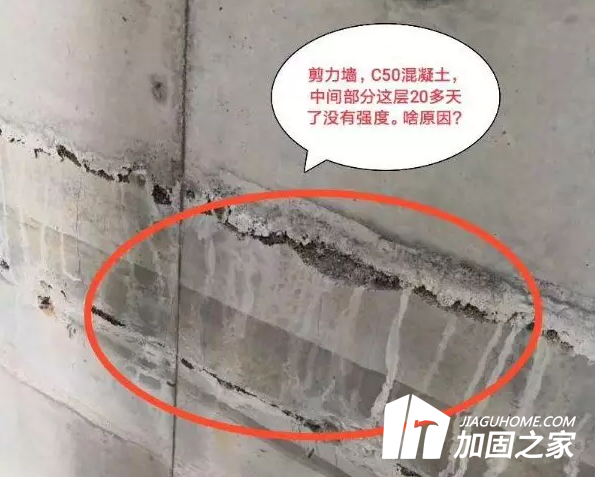

原因:
1、严重的浮灰。这里边几乎全是粉煤灰,粗集料少,水泥浆更少,却有超量的水。
2、粉煤灰脱硝灰,与混凝土里面的碱发生反应释放出大量氨气。因二次浇筑,这些气泡不能破掉,变成马蜂窝了。
3、适应性不好,离析,气泡不破,板料没把柱料的浮浆气泡挤出来,成了夹心饼干。
4、用聚羧酸外加剂时,过掺泌水后会形成一层无强度的蜂窝层,就如图上的那样。
5、能风干,没有强度。泌出来的水带有气泡,流到低的位置会形成一层蜂窝层,如下次浇筑没有清理就会留有类似的夹层。
该工程在北京地区,地上21层,地下3层。2009年12月10日浇注地上一层剪力墙混凝土,商混C35。12月19日浇的首层顶板,发现顶板终凝后有不同程度的贯通裂缝,2010年4月18日发现该处顶板砼强度严重不足,敲打呈粉末状,随责成总包单位凿除处理;4月19日对所有墙体进行回弹,发现地上1层墙体竟然强度只有20mpa,远远低于35mpa的标准值。对于此类问题应该怎么处理?
分析:
1、先看看你的回弹是监理公司还是质检站进行的,如果是监理公司进行回弹的。业主可以请质检部门重新进行进行回弹,如果还是达不到要求。就需要加大柱子截面进行加固了。当然要经过计算,出正式变更通知后才能进行加固施工。
2、混凝土强度检测应该由具有相应资质的检测机构进行检测,如果回弹检测不合格,应扩大检测范围,在扩大检测范围仍不合格的情况下,那只能进行钻芯取样了。
3、不可能是混凝土强度发展慢的问题,因为剪力墙在12月份施工的,即使再慢到4月份也应该达到强度了。
分析有以下几点原因:
(1)冬季施工混凝土时没有做保温处理。
(2)配比不对,施工技术人员没有发现,或即使发现了,也为时已晚就报有侥幸心理将错就错了。
解决方法:
首先联系设计单位出方案,根据甲方的资金、工期、影响情况决定采用何种方式。
主要有:
(1)将墙体拆除。
但现在已经在其上施工多层,如果拆除该层,也得拆除以上各层,势必对该工程造成的影响最大,无论从资金、工期、影响范围来说也都是最大的。
(2)对墙体采用加固措施。
这个措施相对以上两个措施来说是最好的措施,无论从资金、工期、影响范围来说都是最小的。不用拆除、不减少面积、不会对外界产生影响,只是多花点人工、材料费而已,这点钱还是比前两项措施还是少的。
(3)将墙体加厚。
这样虽然从资金、工期、影响范围来说损失可以剪小,但是原墙体还是包裹在其中,不能起到承重作用,只有靠后加厚的墙体起支撑作用,受力作用点也就改变了;而且加厚墙体最少应与原墙体同厚,房屋的建筑面积也改变了,无形中减少了使用面积,房间变小也就不能满足使用功能了,给业主造成了损失,会影响到该楼的销售收入。
加固形式有很多种,大致可分为:
(1)传统加固技术
对于传统加固技术主要采用干、湿两种外包钢加固技术,增大构件截面、绕丝法、型钢混凝土构件叠合法及体外预应力加固法等。主要适用对象为混凝土构件。
(2)碳纤维加固技术
碳纤维原是应用在航天工程的一种材料,近年来逐步推广到结构加固中来。它具有高强高效,重量轻,厚度薄,基本不增加结构自重及截面尺寸等特点;广泛适用于梁、板、柱等构件及曲面、节点的结构补强及抗震加固;不需大型机具,没有湿作业,无需其他固定措施,施工质量易保证;良好的耐酸碱盐及大气环境腐蚀,不需定期维护。
(3)粘钢加固技术
它具有施工速度快,对施工场地要求少,安全可靠,几乎不改变构件外形,价格低等特点。
才浇筑完的剪力墙,五天后拆模,一湿水,发现产生很多贯通裂缝。是不是温度裂缝?因为剪力墙拆模不能过早,但是这样就有个矛盾,不能拆模,就不能养护湿水,怎么办?
分析:
1.墙体受施工和环境湿度等因素的影响较大,容易出现竖向收缩裂缝,混凝土的等级越高,开裂机率越大。你的养护是肯定不到位的,浇筑完五天才开始养护。在模板不能拆除或不方便拆除时,应往模板上淋水,比不湿水要好。本工程的剪力墙长度及高度以及开裂的位置,在构造配筋上应该不会出现很大的问题,我个人分析是混凝土应力及养护不到位引起的。

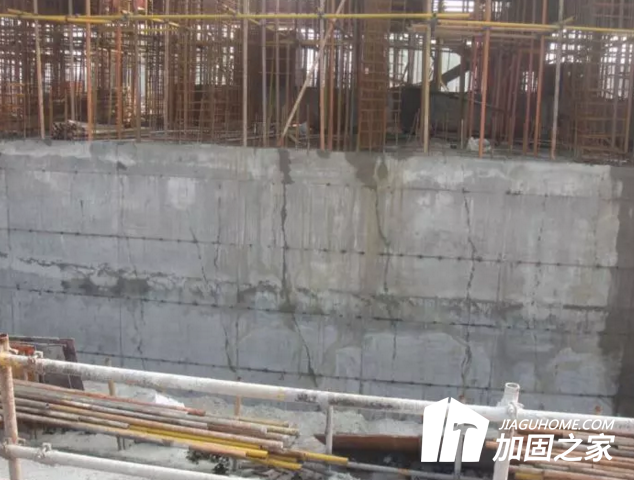

2.拆模不要过早,是指拆模时不能使混凝土掉楞掉角,夏季剪力墙拆模时间大约浇捣后12小时即可。图片中剪力墙的斜裂缝明显而均匀,这与养护不好的干缩裂缝显著不同,明显属于弯剪应力破坏,说明成型固结过程中有向下力作用于剪力墙。是不是剪力墙基础或下部模板出现问题或松动?即便剪力墙五天没有淋水,由于没有拆侧模,受风失水的影响也相应减少。没淋水会有影响,但这不主要,不是这种通长斜裂缝的主要成因。
3.5天后才淋水,养护不及时, 混凝土强度越高, 越容易有裂缝。五天后拆模不等于五天才开始淋水养护,可以模外淋水,第一天可以把螺杆松开一点水从模板内淋下去。伸缩缝水平钢筋一定要断开,在伸缩缝处包括外支模钢管都不能错开固定。
4.在气温37度的情况下,12个小时左右就可以拆模。对外观影响主要是模板没有清除干净,脱模剂没到位,野蛮施工都有影响,如不赶工期,24小时足够的了。一般混凝土浇筑完12小时就需要养护。
5.个人觉得混凝土收缩应力过大造成的,这么高的天气,混凝土强度这么大,水分丢失过快,水化热过大,很容易造成混凝土开裂,施工的时候你是否用水化热比较小的水泥?是否用标高高的水泥来代替水泥用量呢?是否掺加微膨胀剂减水剂?养护是否到位等等,这些都是能造成开裂的原因。
