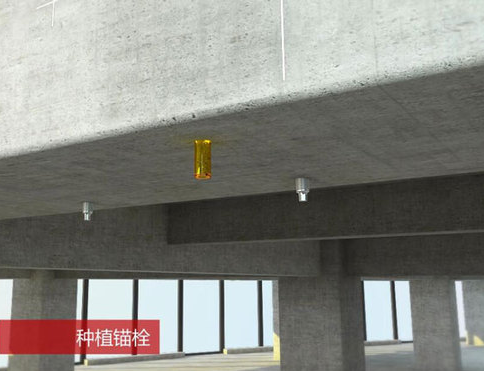

5、种植锚栓
6、钢板处理
6.1、根据图纸所要求的尺寸下钢板料。

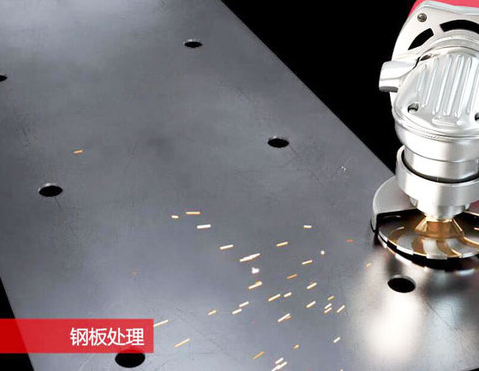

6.2、钢材表面打磨:钢材粘接面,需进行除锈和粗糙处理。用砂轮磨光机打磨出金属光泽。打磨粗糙度越大越好,打磨纹路应与钢材受力方向垂直,其后用棉丝沾丙酮擦拭干净。
6.3、报请监理或总包验收,合格后方可进行粘钢作业。
6.1、粘钢加固钢板粘贴面应用角磨机进行粗糙、除锈处理,直至打磨出现光泽,使用前若洁净仅用干布擦拭即可。否则可用棉布沾丙酮拭净表面,待完全干燥后备用。

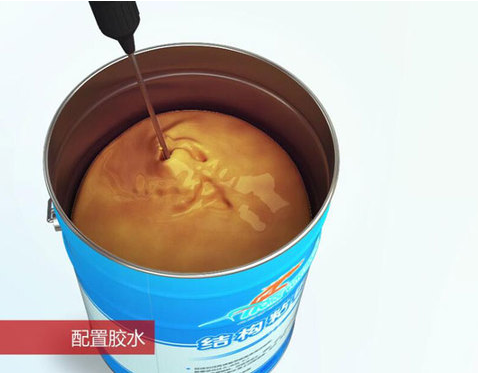

7、配置胶水
7.1、严格按悍马120粘钢结构胶说明书提供的配比配制,搅拌均匀后方可使用。一次配胶量不宜过多,以40~50分钟用完为宜。

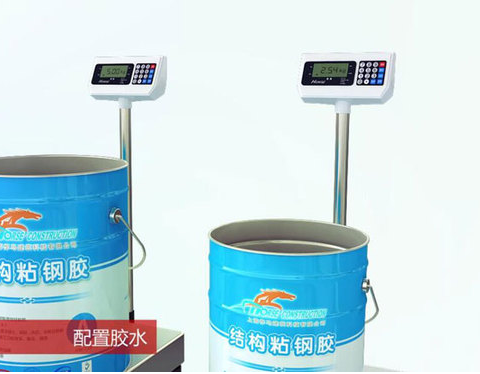

7.2、建筑结构胶为A、B两组份,取洁净容器(塑料或金属盆,不得有油污、水、杂质)和称重衡器按说明书配合比混合,并用搅拌器搅拌约5-10分钟至色泽均匀为止。搅拌时最好沿同一方向搅拌,尽量避免混入空气形成气泡,配置场所宜通风良好。
7.3、该工序所用主要物资:搅拌器、容器、衡器、腻刀、手套。

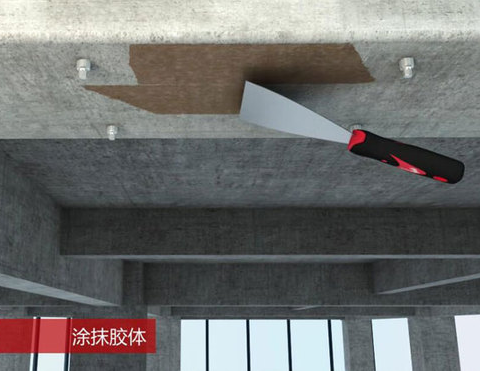

8、涂抹胶体(钢板涂抹、构件涂抹)
4.1.胶粘剂配制好后,用腻刀涂抹在已处理好钢板面上(或混凝土表面),胶断面宜成三角形,中间厚3毫米左右,边缘厚1毫米左右
