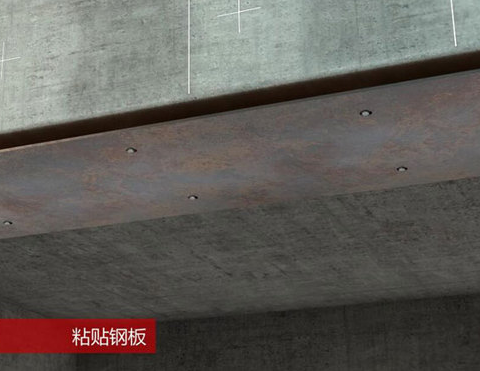

9、粘贴钢板
9.1、将钢材粘贴到混凝土表面,粘贴到位后,立即用夹具或支撑固定,并加压,使胶从钢材边缘挤出,同时要不断清理挤出的胶。
9.2、带胀栓的粘钢加固:用小铲刀将配制好的粘钢结构胶均匀涂抹在钢材表面和混凝土表面上,抹胶厚度1~3㎜,中间厚,边缘薄。在钢材上按照胀栓的位置打孔,将钢材上的孔与胀栓对准粘贴到位后,立即上紧胀栓,紧固胀栓时要求顺着同一方向逐个拧紧,使胶从钢材边缘挤出,同时要不断清理挤出的胶。

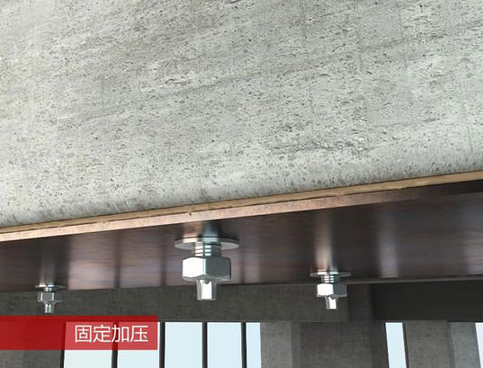

10、固定加压
10.1将钢板粘贴在混凝土表面,用准备好的固定加压系统固定,适当加压,以胶液刚从钢板边缝挤出为度。
10.2紧固胀栓时要求顺着同一方向逐个拧紧,使胶从钢材边缘挤出,同时要不断清理挤出的胶。
10.3、该工序所用主要物资:加压固定及卸荷系统,腻刀、手套。

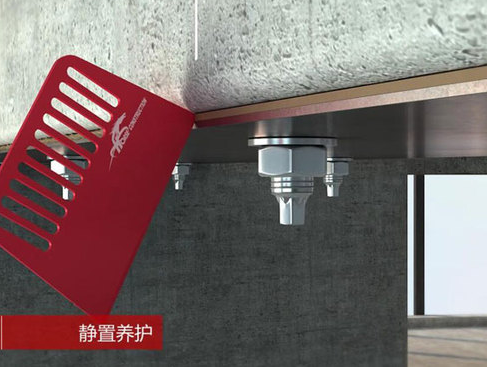

11、静置养护
11.1、清理钢板余胶至原钢材面。
11.2、先刷一道防锈漆,待干后,再刷第二道防锈漆。
11.3、如有防火要求规定涂刷防火涂料。

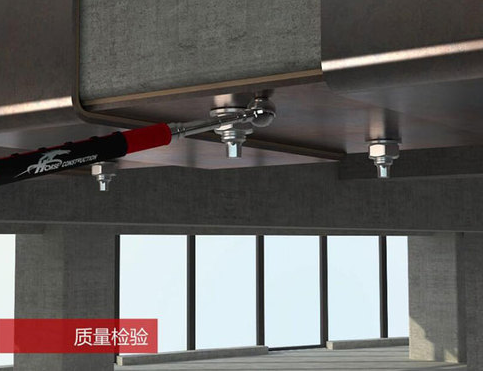

12、质量检验
12.1、检验时可用小锤轻击粘贴钢板,从音响判断粘贴效果,也可采用超生仪检测。若锚固区有效粘结面积少于90%,非锚固区有效粘结面积少于70%,应剥离钢板,重新粘贴。
12.2、对重要构件也可采用载荷检验,一般采用分级加载至正常荷载的标准值,检测结果较直观、可靠,但费用较高,耗时也较长。需要千斤顶或配重(常用沙袋、砖块)、百分表、裂缝显微镜、衡器。
12.3、全部完成后,报请监理或总包验收。然后填写隐检资料,分项/分部工程质量报验认可单,请总包负责人、监理签字。
12.4、整理所有工程必须的资料移交给总包单位,以便整个工程资料的完整性。

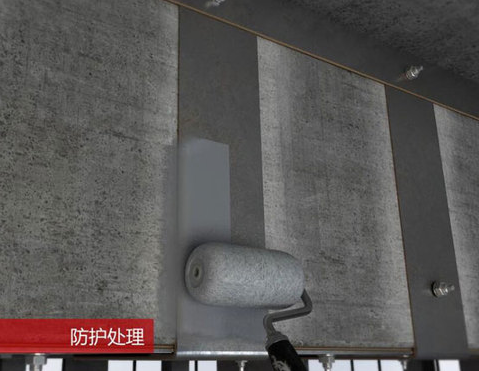

13、粘钢加固防护处理
加固后钢板宜采用20mm厚M15水泥砂浆抹面保护,也可采用涂防锈漆保护,以避免钢材的腐蚀。
