每一个房屋加固方案的编制都需要遵守因地制宜、强化质量管理、合理降低工程造价、缩短施工工期、确保施工安全等原则,加固之家今天要分享的方案施工地址位于广州番禺,是一个改造加固的工程,原结构是全现浇钢筋混凝土结构,主体结构是框架结构,以下是该工程关于植筋加固的施工施工步骤分享。
钻孔植筋工艺原理

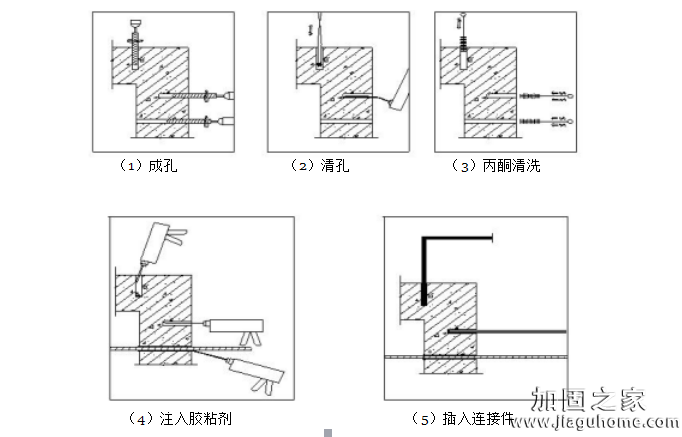

植筋技术系植入连接件技术的一个分支,通过水钻或者是冲击钻等在混凝土、钢筋混凝土上成孔,再使用胶粘剂将处理完的钢筋、锚栓、型钢等高强材料与基底结构粘连形成新的整体。一般工艺原理见下图。
植筋工艺流程
根据成孔倾角、成孔机具以及胶粘剂与钢筋安装先后顺序,将各种植入连接件工艺加

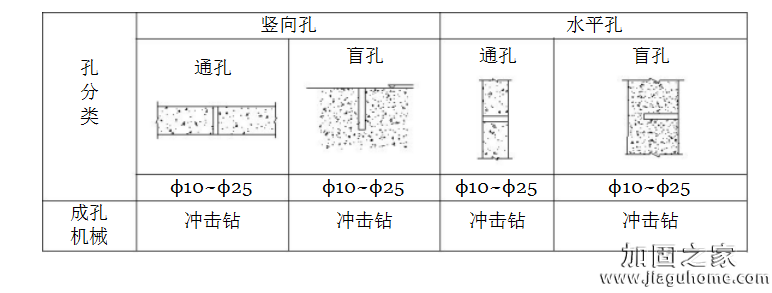

以对比分析。在本工程中,涉及各种植筋工艺,总结植筋工艺如下图。
植筋加固工艺操作要点
以冲击钻竖向盲孔植筋、冲击钻成孔工艺操作要点为例说明。
1放初始定位线
清理出工作面,要求成孔的基底质地坚硬、强度较高,在结构专业放线的基础上放出
初始钻孔位置线。
2验线
填写钻孔孔位预检表,报请验收。
3固定电锤并钻孔
将冲击钻机把握牢靠,钻头对准十字线钻孔,根据设计和现场试验确定的孔深,在钻
杆上标明对应的位置开始钻孔
4清孔与孔洞的临时保护
用吹吸机、棉丝清除孔内渣土,擦拭干净,并用棉丝堵住孔口,防止灰尘等杂物进入
孔内。
5植筋前清理钢筋。用钢丝刷将钢筋锚固长度范围内的铁锈、油污等清理干净,并用丙酮擦拭干净。
6隐检。
7注入胶粘剂后插入连接筋
